Chuyên gia phân tích sự ''bất thường'' vụ Liên danh KDPE - AMECC đấu thầu dự án tại Nhiệt điện Hải Phòng

Bạn đọc 20/08/2018 11:07
aa
TTTĐ - Các chuyên gia cho rằng, trong trường hợp “Liên danh nhà thầu KDPE - AMECC đấu thầu không đáp ứng yêu cầu cơ bản theo quy định nhưng Công ty CP Nhiệt điện Hải Phòng lại gửi công văn tới Tổng Công ty Phát điện 2 (EVNGENCO 2) xin ý kiến phê duyệt cho chính nhà thầu trên được vào thương thảo ký hợp đồng là... bất thường.

Chuyên gia phân tích sự ''bất thường'' vụ Liên danh KDPE - AMECC đấu thầu dự án tại Nhiệt điện Hải Phòng

Như Báo Tuổi trẻ Thủ đô đã đưa tin, Công ty CP Nhiệt điện Hải Phòng (Nhiệt điện Hải Phòng) đang tiến hành Dự án nâng cấp hệ thống xử lý khí thải Nhà máy Nhiệt điện Hải Phòng 1 và 2. Đây là dự án nhóm B, có giá trị dự toán được phê duyệt hơn 1.000 tỷ đồng.

Trong đó, gói thầu số 1: "Thiết kế, cung cấp, lắp đặt thiết bị hệ thống khử NOx và cải tạo, nâng cấp hệ thống khử SO2 (FGD), thuộc dự án Nâng cấp hệ thống xử lý khí thải nhà máy Nhiệt điện Hải Phòng 1 và 2". Đây là gói thầu đấu thầu quốc tế rộng rãi theo phương thức 02 giai đoạn, 02 túi hồ sơ.

Được biết, sau khi kết thúc quá trình xét thầu giai đoạn 1, Tổ chuyên gia xét thầu kết luận đề nghị chính thức có 04 nhà thầu vượt qua giai đoạn kỹ thuật và một nhà thầu Liên danh là KPDE-AMECC có nhiều vấn đề.

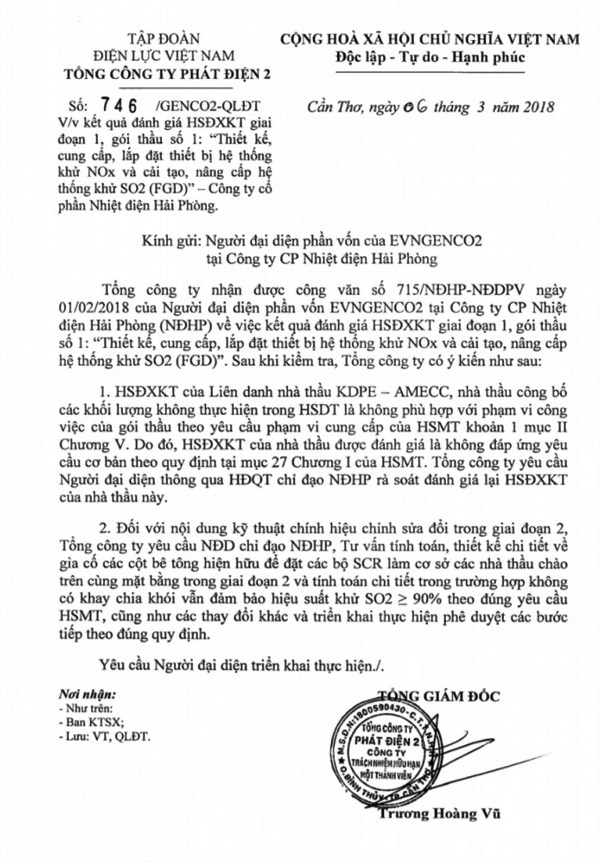

Tại Công văn 746/GENCO 2 – QLĐT ngày 06/03/2018 về kết quả đánh giá Hồ sơ đề xuất kỹ thuật giai đoạn 1, gói thầu số 1: "Thiết kế, cung cấp, lắp đặt thiết bị hệ thống khử NOx và cải tạo, nâng cấp hệ thống khử SO2 (FGD)", EVNGENCO 2 đã nêu rất rõ những hạn chế tại Hồ sơ đề xuất kỹ thuật của Liên doanh nhà thầu KDPE – AMECC.

Công văn của EVNGENCO 2 nêu rõ:
Công văn của EVNGENCO 2 nêu rõ: "Hồ sơ đề xuất kỹ thuật của Liên danh nhà thầu KDPE-AMECC, nhà thầu công bố các khối lượng không thực hiện trong Hồ sơ dự thầu là không phù hợp…"

Cụ thể, Hồ sơ đề xuất kỹ thuật của Liên danh nhà thầu KDPE-AMECC, nhà thầu công bố các khối lượng không thực hiện trong Hồ sơ dự thầu là không phù hợp với phạm vi công việc của gói thầu theo phạm vi cung cấp của Hồ sơ mời thầu. Do đó, Hồ sơ đề xuất kỹ thuật của nhà thầu được đánh giá là không đáp ứng yêu cầu cơ bản theo quy định.

Trên cơ sở đó, GENCO 2 yêu cầu Người đại diện phần vốn của EVNGENCO 2 tại Nhiệt điện Hải Phòng thông qua HĐQT chỉ đạo Nhiệt điện Hải Phòng rà soát, đánh giá lại Hồ sơ đề xuất kỹ thuật của Liên doanh nhà thầu KDPE – AMECC.

Cũng tại văn bản, EVNGENCO 2 cho rằng, đối với nội dung kỹ thuật chính hiệu chỉnh sửa đổi trong giai đoạn 2, EVNGENCO 2 yêu cầu Người đại diện chỉ đạo Nhiệt điện Hải Phòng, tư vấn tính toán, thiết kế chi tiết về gia cố các cột bê tông hiện hữu để đặt các bộ SCR làm cơ sở các nhà thầu chào trên cùng một mặt bằng trong giai đoạn 2... cũng như các thay đổi khác và trển khai thực hiện phê duyệt các bước tiếp theo đúng quy định.

Được biết, Liên danh nhà thầu KDPE-AMECC sau khi nhận được văn bản số 746/GENCO 2 – QLĐT đã lập tức hoàn thiện hồ sơ và gửi nhiều văn bản phúc đáp tới EVNGENCO 2.

Điều đáng nói, mặc dù EVNGENCO 2 đã chỉ ra nhiều thiếu xót tại Hồ sơ đề xuất kỹ thuật của Liên doanh nhà thầu KDPE – AMECC. Nhưng hiện nay Công ty CP Nhiệt điện Hải Phòng vẫn gửi văn bản "xin'' EVNGENCO 2 ý kiến phê duyệt cho chính nhà thầu trên được vào thương thảo ký hợp đồng.

Nhà máy Nhiệt điện Hải Phòng 1 và 2.
Nhà máy Nhiệt điện Hải Phòng 1 và 2.

Nhận định về vụ việc này, một số chuyên gia về đấu thầu cho rằng, trong trường hợp “liên danh nhà thầu KDPE - AMECC đấu thầu không đáp ứng yêu cầu cơ bản theo quy định tại mục 27 Chương I của hồ sơ mời thầu” nhưng Nhiệt điện Hải Phòng lại gửi công văn tới EVNGENCO 2 xin ý kiến phê duyệt cho KPDE - AMECC là nhà thầu xếp hạng thứ 1 để được vào thương thảo ký hợp đồng là “bất thường”.

Theo các chuyên gia, đối với gói thầu 1 “thiết kế, cung cấp, lắp đặt thiết bị hệ thống khử Nox và và cải tạo, nâng cấp hệ thống khử SO2 (FGD)” thì đây là dạng gói thầu EPC - Cung cấp, lắp đặt, chuyển giao - chìa khóa trao tay. Tức là nhà thầu phải đưa ra được thiết kế, giải pháp, công nghệ và xây dựng hoàn thành, bàn giao cho chủ đầu tư.

Thực tế, khi mời 2 giai đoạn - 2 túi hồ sơ, nhà thầu phải đưa ra giải pháp kỹ thuật trước đáp ứng yêu cầu về kỹ thuật mà chủ đầu tư cần. Sau đó, các nhà thầu đáp ứng giải pháp kỹ thuật mới được tiếp tục tham gia giai đoạn 2 và đấu thầu tiếp về giá. Dựa trên cùng một mặt bằng kỹ thuật đấu thầu, nếu giá của nhà thầu nào tốt mới được lựa chọn.

Các chuyên gia cho rằng, về nguyên tắc, chỉ khi nhà thầu đáp ứng về giải pháp kỹ thuật mới thương thảo về giá. Ví dụ, có thể nhà thầu đáp ứng rất tốt về mặt kỹ thuật, giá so với nhà thầu khác có thể cao hơn, nhưng dựa trên điều kiện cụ thể, chủ đầu tư sẽ đánh giá thương thảo về giá trong quá trình đấu thầu. Song, quan trọng số một vẫn là giải pháp kỹ thuật. Trong trường hợp này, Liên danh nhà thầu KDPE - AMECC đã không đáp ứng được như EVNGENCO 2 đã chỉ ra.

Có thể nói, ở giai đoạn đầu tiên, KDPE - AMECC có nhiều khối lượng công việc không thực hiện. Điều này đã được Genco 2 khẳng định là “không phù hợp với phạm vi công việc của gói thầu theo yêu cầu phạm vi cung cấp của hồ sơ mời thầu khoản 1 mục II Chương V”.

Trong khi đó, hồ sơ mời thầu phải xây dựng dựa trên quy định của Luật Đấu thầu, Nghị định và Thông tư hướng dẫn thực hiện Luật Đấu thầu. Do vậy, hồ sơ mời thầu là văn bản có tính pháp lý cao nhất của hồ sơ thầu. “Trong trường hợp này, Liên danh nhà thầu KDPE - AMECC đã không tuân thủ các khối lượng trong hồ sơ mời thầu thì hoàn toàn có cơ sở để “loại” nhà thầu này từ giai đoạn kỹ thuật”, một chuyên gia nhận định.

Quan trọng nhất là EVNGENCO 2 đã khẳng định “hồ sơ đề xuất kỹ thuật của nhà thầu được đánh giá là không đáp ứng yêu cầu cơ bản theo quy định tại mục 27 chương I của hồ sơ mời thầu”. Đây là văn bản có tính pháp lý cao nhất của hồ sơ thầu, nên việc xin ý kiến sau đó của Nhiệt điện Hải Phòng cho Liên danh KPDE - AMECC là nhà thầu xếp hạng thứ 1 để được vào thương thảo ký hợp đồng là có tính ưu ái và cần được làm rõ động cơ, mục đích về việc này.

Báo Tuổi trẻ Thủ đô sẽ tiếp tục thông tin.

Bài liên quan

Dính hàng loạt thiếu sót Liên danh nhà thầu KDPE-AMECC vẫn được Nhiệt điện Hải Phòng ưu ái?

Đọc thêm

Tự ý xây dựng trên đất nông nghiệp đối diện hậu quả pháp lý gì? Đường dây nóng

Tự ý xây dựng trên đất nông nghiệp đối diện hậu quả pháp lý gì?

TTTĐ - Việc tự ý xây dựng nhà ở hoặc công trình trên đất nông nghiệp mà không thực hiện thủ tục chuyển đổi mục đích sử dụng đất là một vấn đề đáng quan tâm từ lâu. Hành vi này không chỉ vi phạm pháp luật mà còn kéo theo nhiều rủi ro nghiêm trọng về tài sản, quyền lợi và thậm chí trách nhiệm hình sự.
Nâng mức xử phạt, xử lý nhanh, tránh để hợp thức hoá sai phạm về đất đai Đường dây nóng

Nâng mức xử phạt, xử lý nhanh, tránh để hợp thức hoá sai phạm về đất đai

TTTĐ - Luật Đất đai 2024 quy định rõ trách nhiệm quản lý cũng như xử lý vi phạm nếu để sai phạm, gây thiệt hại trong quản lý đất đai. Trong đó, Chủ tịch UBND cấp huyện có trách nhiệm phát hiện, ngăn chặn và xử lý kịp thời những vi phạm pháp luật về quản lý, sử dụng đất tại địa phương theo thẩm quyền.
Tổ công tác liên ngành: “Tai, mắt” sát dân, sát thực tiễn Đường dây nóng

Tổ công tác liên ngành: “Tai, mắt” sát dân, sát thực tiễn

TTTĐ - Trong bối cảnh quản lý đất đai tại các đô thị lớn như Hà Nội ngày càng phức tạp bởi tốc độ đô thị hóa nhanh, nhu cầu sử dụng đất gia tăng và tình trạng vi phạm pháp luật về đất đai diễn biến tinh vi, công tác phòng ngừa vi phạm từ sớm, từ xa đã trở thành nhiệm vụ cấp bách. Trong đó, hai giải pháp mang tính căn cơ là: Phát huy vai trò tổ công tác liên ngành và đẩy mạnh công tác tuyên truyền, dân vận tại cơ sở.
Không có vùng cấm, không có ngoại lệ trong xử lý vi phạm Đường dây nóng

Không có vùng cấm, không có ngoại lệ trong xử lý vi phạm

TTTĐ - Việc quản lý đất đai trong những năm qua được xác định là bài toán khó đối với nhiều địa phương, trong đó có huyện Phú Xuyên (Hà Nội). Mặc dù huyện đã tập trung chỉ đạo siết chặt quản lý đất đai, trật tự xây dựng, nhưng một số địa phương sắp sáp nhập vẫn còn để xảy ra tình trạng né tránh, nể nang, dẫn đến phát sinh vi phạm mới. Việc tổ chức cưỡng chế, xử lý vi phạm ở một số nơi còn gặp nhiều khó khăn, vướng mắc…
Buông lỏng quản lý đất đai, truy trách nhiệm lãnh đạo Đường dây nóng

Buông lỏng quản lý đất đai, truy trách nhiệm lãnh đạo

TTTĐ - Nhiều địa phương của Hà Nội quán triệt quan điểm sẽ truy trách nhiệm lãnh đạo địa phương nếu buông lỏng quản lý hoặc thiếu kiên quyết trong công tác xử lý vi phạm đất đai, xây dựng.
Quyết liệt nghiêm trị vi phạm về quản lý đất đai, trật tự xây dựng Đường dây nóng

Quyết liệt nghiêm trị vi phạm về quản lý đất đai, trật tự xây dựng

TTTĐ - Thực hiện chỉ đạo của lãnh đạo thành phố Hà Nội, các quận, huyện, thị xã đều tăng cường xử lý vi phạm trong công tác quản lý đất đai, xây dựng, môi trường, kể cả việc tạm đình chỉ công tác.
Chấn chỉnh kỷ cương, xử lý nghiêm vi phạm đất đai trong giai đoạn sáp nhập Đường dây nóng

Chấn chỉnh kỷ cương, xử lý nghiêm vi phạm đất đai trong giai đoạn sáp nhập

TTTĐ - Trước tình trạng lấn chiếm đất đai, đồng ruộng và xây dựng trái phép gia tăng trong giai đoạn sắp xếp các đơn vị hành chính, lãnh đạo thành phố Hà Nội đã liên tục chỉ đạo quyết liệt, yêu cầu các cấp, ngành siết chặt quản lý, xử lý nghiêm vi phạm nhằm đảm bảo kỷ cương pháp luật và ổn định xã hội.
Hà Nội quyết liệt xử lý vi phạm đất đai, xây dựng Bạn đọc

Hà Nội quyết liệt xử lý vi phạm đất đai, xây dựng

TTTĐ - Thời gian qua, thực hiện chỉ đạo của lãnh đạo thành phố Hà Nội, huyện Hoài Đức đã vào cuộc quyết liệt xử lý tình trạng vi phạm đất đai, trật tự xây dựng.
Kiểm tra, xử lý nghiêm các vi phạm phát sinh về quản lý đất đai, trật tự xây dựng Đường dây nóng

Kiểm tra, xử lý nghiêm các vi phạm phát sinh về quản lý đất đai, trật tự xây dựng

TTTĐ - Ngày 29/4, Chủ tịch UBND huyện Phú Xuyên (Hà Nội) đã ban hành Công điện số 02 yêu cầu các xã, thị trấn và các cơ quan chức năng tăng cường kiểm tra, xử lý nghiêm các vi phạm phát sinh, đặc biệt trong dịp nghỉ lễ 30/4 và 1/5.
Tạo hành lang pháp lý nâng cao hiệu quả công tác chống buôn lậu, gian lận thương mại và hàng giả Bảo vệ người tiêu dùng

Tạo hành lang pháp lý nâng cao hiệu quả công tác chống buôn lậu, gian lận thương mại và hàng giả

TTTĐ - Văn phòng Chính phủ vừa có văn bản 205/TB-VPCP ngày 28/4/2025 thông báo kết luận của Phó Thủ tướng Chính phủ Bùi Thanh Sơn, Trưởng Ban Chỉ đạo 389 quốc gia tại Hội nghị trực tuyến toàn quốc giao ban công tác quý I năm 2025 và phương hướng, nhiệm vụ thời gian tới của Ban Chỉ đạo 389 quốc gia.
Xem thêm
