Đẩy nhanh tiến độ các dự án điện tại TP Hồ Chí Minh
| Đồng hành cùng TP Hồ Chí Minh xây dựng đô thị thông minh Bàn về giải pháp giao thông cho siêu đô thị TP Hồ Chí Minh |
Chiều 11/9, Phó Thủ tướng Chính phủ Bùi Thanh Sơn chủ trì Hội nghị trực tuyến với các tỉnh, thành phố nhằm đánh giá tình hình triển khai Quyết định 768/QĐ-TTg ngày 15/4/2025 về phê duyệt Quy hoạch điện VIII điều chỉnh, đồng thời bàn giải pháp tháo gỡ khó khăn, bảo đảm an ninh năng lượng trong thời gian tới.
Theo Quy hoạch điện VIII điều chỉnh, mục tiêu là đáp ứng yêu cầu an ninh năng lượng, cân đối vùng miền và cơ cấu nguồn điện, bảo đảm phục vụ tăng trưởng kinh tế 8% trở lên giai đoạn 2025 - 2030, đồng thời đáp ứng nhu cầu sinh hoạt của người dân.
![]() |
| Phó Thủ tướng Chính phủ Bùi Thanh Sơn phát biểu tại hội nghị (Ảnh: An Đăng) |
Phát biểu khai mạc, Phó Thủ tướng Chính Phủ Bùi Thanh Sơn nhấn mạnh cung ứng đủ nguồn điện là điều kiện tiên quyết cho phát triển kinh tế - xã hội, thu hút đầu tư và bảo đảm an ninh quốc gia.
Phó Thủ tướng Chính Phủ dẫn lại thực tế năm 2023, khi thiếu điện diện rộng gây ảnh hưởng sản xuất, tiêu dùng và làm nhà đầu tư lo ngại. Hai năm gần đây tình hình đã cải thiện, nhưng thách thức vẫn hiện hữu do nhiều dự án điện lớn chưa có nhà đầu tư và phát triển năng lượng xanh, sạch còn hạn chế.
Phó Thủ tướng yêu cầu các bộ, ngành, tập đoàn năng lượng và địa phương nhìn nhận rõ nguyên nhân, có giải pháp quyết liệt để bảo đảm tiến độ, đặc biệt với các dự án phục vụ ngành công nghệ cao, trong đó có lĩnh vực bán dẫn.
Đồng thời, ông lưu ý nhiều dự án điện gió, điện mặt trời, nhiệt điện và hạt nhân đang chậm triển khai, đòi hỏi các địa phương và doanh nghiệp phải tập trung tháo gỡ khó khăn về vốn, thủ tục và mặt bằng.
Tại hội nghị, các tỉnh, thành phố đã nêu những vướng mắc trong khâu quy hoạch, thủ tục chấp thuận chủ trương đầu tư, lựa chọn nhà đầu tư.
![]() |
| Phó Chủ tịch UBND TP Hồ Chí Minh Nguyễn Lộc Hà phát biểu tại hội nghị trực tuyến (Ảnh: Minh Dung) |
Đại diện TP Hồ Chí Minh, Phó Chủ tịch UBND TP Nguyễn Lộc Hà cho biết, địa bàn đang triển khai nhiều dự án năng lượng theo Quy hoạch điện VIII.
Cụ thể, Nhà máy nhiệt điện LNG Hiệp Phước gồm hai giai đoạn: giai đoạn 1 công suất 1.200 MW dự kiến vận hành năm 2028; giai đoạn 2 công suất 1.500 MW vận hành năm 2030. Với Nhà máy nhiệt điện LNG Long Sơn, tiến độ theo Quy hoạch điện VIII điều chỉnh là giai đoạn 2031 - 2035, song có thể được đẩy sớm sang 2025 - 2030 tùy nhu cầu hệ thống điện.
Ngoài ra, nhiều dự án đốt rác phát điện đã có nhà đầu tư và đang triển khai xây dựng, như: Vietstar (40 MW), Tâm Sinh Nghĩa giai đoạn 1 (60 MW), Tasco (44 MW), Công ty TNHH Xử lý chất thải Việt Nam (60 MW), Nhà máy Quý Tiến (5 MW) và Điện rác Tóc Tiên 2 (20 MW). Bên cạnh đó, dự án điện gió gần bờ Công lý Bà Rịa - Vũng Tàu giai đoạn 1 (103 MW) đã nộp hồ sơ đề xuất chủ trương đầu tư.
Song song với các dự án nguồn, hệ thống lưới điện truyền tải và phân phối cũng đang được Ban Quản lý dự án các công trình điện miền Nam và Tổng công ty Điện lực TP. Hồ Chí Minh tích cực triển khai theo Quy hoạch điện VIII.
Để hỗ trợ quá trình thực hiện, UBND TP đã yêu cầu các sở, ngành và chính quyền cơ sở phối hợp cùng nhà đầu tư trong việc thỏa thuận vị trí, hướng tuyến; đồng thời đẩy nhanh bồi thường, giải phóng mặt bằng. Dù vậy, nhiều khó khăn vẫn tồn tại, như sự thiếu đồng bộ giữa các loại quy hoạch, vướng mắc thủ tục chấp thuận chủ trương đầu tư, hay tiến độ giải phóng mặt bằng còn chậm.
Phó Chủ tịch Nguyễn Lộc Hà khẳng định, chính quyền đô thị đang khẩn trương rà soát, xử lý các vấn đề thuộc thẩm quyền, đồng thời chỉ đạo các đơn vị liên quan tích cực phối hợp, tạo điều kiện thuận lợi để các dự án điện sớm được hoàn thành, góp phần bảo đảm an ninh năng lượng.
![]() |

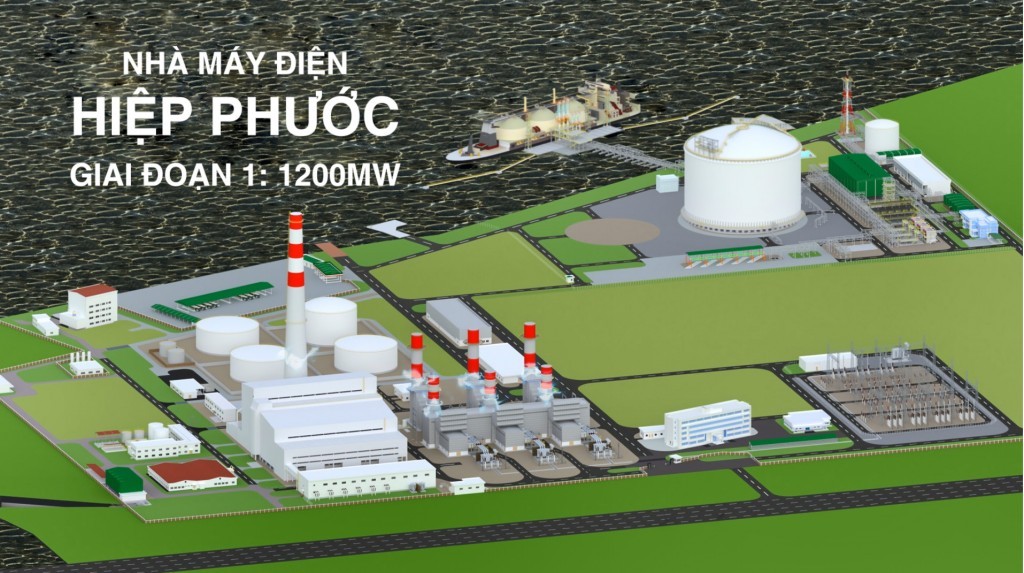

| Mô hình Nhà máy điện chạy khí LNG Hiệp Phước |
Kết luận hội nghị, Phó Thủ tướng Bùi Thanh Sơn khẳng định mục tiêu của Quy hoạch điện VIII điều chỉnh là bảo đảm cung cấp đủ điện cho nhu cầu trong nước, tạo nền tảng phát triển kinh tế - xã hội trong giai đoạn mới.
Phó Thủ tướng đề nghị Bộ Công Thương và các địa phương đôn đốc chủ đầu tư đẩy nhanh tiến độ dự án từ 3-6 tháng, cam kết thời hạn vận hành cụ thể. Những dự án chậm hoặc không triển khai sẽ bị xử lý nghiêm.
Đối với các dự án chưa có nhà đầu tư, Bộ Công Thương được giao chỉ đạo địa phương khẩn trương lựa chọn trong quý IV/2025. Các địa phương phải chủ động phối hợp giải phóng mặt bằng, hỗ trợ tối đa cho nhà thầu, đồng thời cập nhật danh mục dự án điện vào quy hoạch tỉnh và các quy hoạch chuyên ngành để làm cơ sở triển khai.
Phó Thủ tướng nhấn mạnh, nếu để chậm trễ trong lựa chọn nhà đầu tư, gây ảnh hưởng an ninh năng lượng quốc gia, Bộ Công Thương và UBND các địa phương sẽ chịu trách nhiệm toàn diện trước Chính phủ.
Tin liên quan
Cùng chuyên mục
Đọc thêm
Lao động - Công đoàn
Đoàn kết, đổi mới vì sự phát triển bền vững của Nhà máy
Kinh tế
CEO Trần Quang Sang: Bốn trụ cột khởi nghiệp trên Food Apps
Doanh nghiệp
C.P. Việt Nam "chung tay hướng về đồng bào vùng lũ"
Kinh tế
Standard Chartered nâng dự báo tăng trưởng của Việt Nam năm 2025
Kinh tế
Thu hút, đãi ngộ trí thức trẻ về nông thôn làm khuyến nông
Kinh tế
Vedan 8 năm liền vững vị thế trong Top 10 Công ty uy tín ngành Thực phẩm
Doanh nghiệp
Amanda Nguyễn Ngọc - Người kiến tạo giá trị và nâng tầm vẻ đẹp
Kinh tế
Đà Nẵng đăng cai Diễn đàn Kinh tế Thụy Sĩ - Việt Nam 2025
Doanh nghiệp
Công đoàn BSR - Bản lĩnh đổi mới, đồng hành cùng phát triển
Doanh nghiệp
